乌兰浩特博源酒店项目7月份开工以来,在公司领导的总体安排及协调下,项目部克服重重困难,通过14天时间将市政网电接入施工现场,创造了乌兰浩特市政网电最短接入施工现场记录,为项目的建设作好了铺垫。

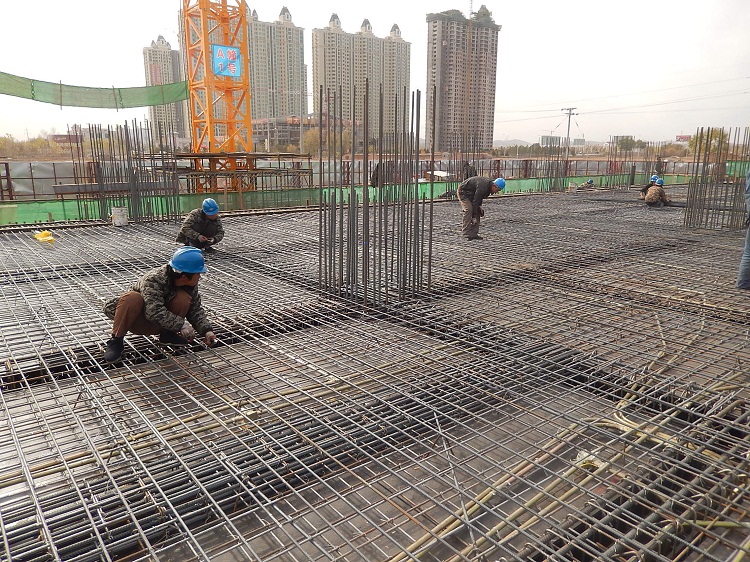

进入9月份,因项目建设初期各方面关系处于建立、捋顺阶段,一定程度上影响了施工进度,项目部及时组织施工单位、监理单位召开现场协调会,加强三方间的沟通,并要求施工单位增加劳务人员。经过半个月的突击,至10月5日,筏板混凝土全部浇注完成,不仅将滞后工期赶上,还将工期提前了3天。半个月时间内,劳务人员数量已达到263人。
项目开建之初,原计划主体出零平,实际工期为B栋一层顶板封顶,工期提前10天左右。
